โครงการอ่างเก็บน้ำโปร่งขุนเพชร จังหวัดชัยภูมิ

04 กรกฎาคม 2564

0

0

ปี 2527 - 2531 กรมชลประทานได้รับความช่วยเหลือทางด้านวิชาการจากประชาคมเศรษฐกิจยุโรป (EEC.) ในการศึกษาการใช้น้ำตลอดทั้งลุ่มน้ำชี (Chi Basin Water Use Study) เพื่อศึกษาถึงศักยภาพการพัฒนาแหล่งน้ำ การใช้น้ำอย่างเป็นระบบ การศึกษาโครงการเผื่อเลือก และการศึกษาขั้นความเหมาะสมเบื้องต้น ผลการศึกษาสรุปว่า โครงการอ่างเก็บน้ำบริเวณลุ่มน้ำชีตอนบนที่มีศักยภาพการพัฒนาสูง สมควรที่จะศึกษารายละเอียดขั้นความเหมาะสมต่อไป ได้แก่ โครงการชีบน โครงการยางนาดี และโครงการโปร่งขุนเพชร
ประเภทดำเนินการ
ดำเนินการเอง แผน 84.624% ผล 82.711%
1. งานจ้างเหมา
2. งานดำเนินการเอง
   2.1 ทำนบดินหัวงานและอาคารประกอบ แผน 100% ผล 99.834%
การศึกษา
- ศึกษาความเหมาะสมและผลกระทบสิ่งแวดล้อมและสังคม (EIA ) แล้วเสร็จ พ.ศ. 2553 (โดย ม.เกษตรศาสตร์)
แบบก่อสร้าง
- ที่ปรึกษาออกแบบแล้วเสร็จปี 2536 และทบทวนการออกแบบโดย สำนักออกแบบฯ ปี 2559
กระบวนการจัดหาที่ดิน
- กันเขตพื้นที่ 6,558 ไร่ ปี 2533 ปัจุบันดำเนินการจัดหาแล้วเสร็จ
การขออนุญาตใช้พื้นที่
พื้นที่ทั้งหมดอยู่ในเขตป่าสงวนแห่งชาติป่าน่ายางกลักจำนวน 12,300 ไร่ ซึ่งได้รับความเห็นชอบจากกรมป่าไม้เมื่อ 5 ส.ค. 34 ในท้องที่ ต.โคกสะอาด อ.หนองบัวระเหว จ. ชัยภูมิ เนื้อที่ 8,800 ไร่ และเมื่อ 19 มี.ค. 35 ให้เข้าทำประโยชน์ในเขตป่าสงวนแห่งชาติป่านายางกลัก ในท้องที่ต.โป่งนก อ. เทพสถิต จ.ชัยภูมิ เนื้อที่ 3,500 ไร่ระยะเวลา 30 ปี  ปัจจุบัน ผส.พญ. ได้ลงนามในหนังสือเมื่อ 8 ก.พ.64 เพื่อขออนุญาตเข้าทำประโยชน์ในเขตป่าสงวนแห่งชาติดังกล่าวอีกครั้ง เนื่องจากใกล้ครบกำหนดระยะเวลาที่ได้รับอนุญาต
ในปัจจุบัน กษ. เห็นชอบในการขออนุญาตเข้าทำประโยชน์เขตป่าไม้ กรณีพื้นที่มากกว่า 20 ไร่ แล้วเมื่อวันที่ 7เม.ย. 64
กระบวนการมีส่วนร่วม
- จัดเวทีรับฟังความคิดเห็น ราษฎรเห็นด้วยกับการดำเนินโครงการ ฯ ในปี 2553 ราษฎรส่วนใหญ่เห็นด้วยกับการก่อสร้างโครงการฯ


รูปภาพที่เกี่ยวข้อง

สื่อที่เกี่ยวข้อง

ข่าวเด่นล่าสุด

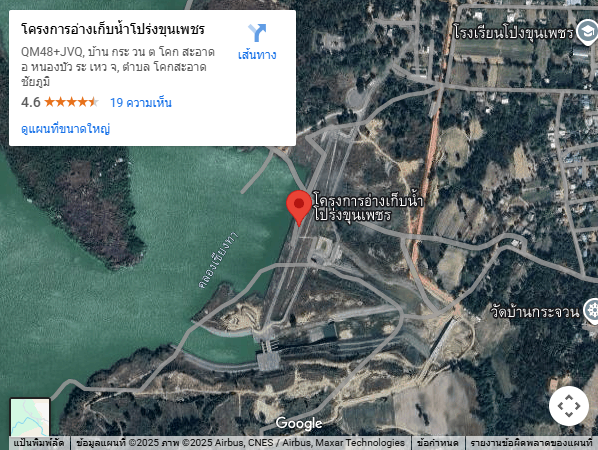

ข้อมูลโครงการ/ความก้าวหน้าโครงการ (แผนที่)

โครงการระบบระบายน้ำแม่น้ำตรัง จังหวัดตรัง

เหตุการณ์อุทกภัยเมื่อวันที่ 20 พฤศจิกายน 2531 มีน้ำท่วมขังใน 63 ตำบล 386 หมู่บ้าน ราษฎร ถูกน้ำท่วม 19,865 ครัวเรือน ความเสียหายประมาณ 170 ล้านบาท กรมชลประทานจึงได้ดำเนินการศึกษาโครงการพัฒนาลุ่มน้ำตรัง-ปะเหลียน ศึกษาแล้วเสร็จ มีนาคม 2535 และออกแบบก่อสร้างแล้วเสร็จ กรกฎาคม 2541 จากผลการศึกษาฯที่ผ่านมาพบว่าการแก้ไขปัญหาอุทกภัยตามมาตรการต่าง ๆ ยังไม่สามารถดำเนินการได้อย่างเป็นรูปแบบ ซึ่งปัญหาอุปสรรคเกิดจากการจัดหาที่ดินตามมาตรการขุดคลองลัด และขยายคลอง

ข้อมูลโครงการ/ความก้าวหน้าโครงการ (แผนที่)

โครงการปรับปรุงและเพิ่มประสิทธิภาพหัวงานฝายแม่ยม จังหวัดแพร่

โครงการฝายแม่ยมก่อสร้างเมื่อปี พ.ศ. 2490 เป็นฝายคอนกรีตเสริมเหล็กแบบ Ogee Weir ยาว 350 เมตร สูง 7.00 เมตร ดำเนินการก่อสร้างแล้วเสร็จทั้งโครงการในปี พ.ศ. 2516 ส่งน้ำช่วยเหลือพื้นที่เพาะปลูก 196,000 ไร่ ในเขตอำเภอสอง อำเภอหนองม่วงไข่ อำเภอเมือง อำเภอสูงเม่น และอำเภอเด่นชัย จังหวัดแพร่ ต่อมาในปี พ.ศ. 2529 ได้มีการก่อสร้างฝายยางเหนือฝายคอนกรีตสูง 1 เมตร แบ่งเป็น 5 ช่อง มีตอม่อกลางบนฝายคอนกรีตพร้อมอาคารควบคุม และใช้งานได้ถึงปี พ.ศ. 2554 จนกระทั่งปัจจุบันสภาพฝายยางมีความเสียหายไม่สามารถใช้การได้ จากสภาพโดยทั่วไปของฝายแม่ยมพบปัญหาที่ควรได้รับการพิจารณา ดังนี้ 1. สภาพฝายยางที่ติดตั้งบนฝายคอนกรีต มีอายุการใช้งานมานานแล้ว ยางมีการเสื่อมสภาพ มีการปะซ่อมแซมหลายแห่งและไม่ได้มีการใช้งานมาแล้วมากกว่า 8 ปี 2. สภาพแม่น้ำยมด้านเหนือฝายแม่ยม มีตะกอนดินทับถมจำนวนมากทั้งสองฝั่งของประตูระบายน้ำปากคลองสายใหญ่ฝั่งซ้ายและฝั่งขวา

ข้อมูลโครงการ/ความก้าวหน้าโครงการ (แผนที่)

โครงการอ่างเก็บน้ำคลองพะวาใหญ่ จังหวัดจันทบุรี

ลุ่มน้ำคลองวังโตนดเป็นลุ่มน้ำย่อยในลุ่มน้ำชายฝั่งทะเลตะวันออก ซึ่งปัจจุบันมีการใช้พื้นที่เพาะปลูกไม้ผลที่ทำรายได้ให้กับเกษตรกรแต่ละปีเป็นจำนวนมาก ประสบปัญหาการขาดแคลนน้ำเพื่อการเกษตรกรรม การอุปโภค – บริโภค และการอุตสาหกรรม จึงจำเป็นต้องมีแผนการพัฒนาแหล่งน้ำทั้งในระยะสั้นและระยะยาวเพื่อสนองความต้องการและแก้ไขปัญหาการขาดแคลนน้ำโดยในการวางแผนพัฒนาแหล่งน้ำคลองวังโตนด จังหวัดจันทบุรี กรมชลประทานจึงได้ดำเนินการว่าจ้างบริษัทที่ปรึกษาดำเนินการศึกษาจัดทำแผนหลักในการพัฒนาแหล่งน้ำและศึกษาความเหมาะสมโครงการพัฒนาลุ่มน้ำคลองวังโตนด จังหวัดจันทบุรีแล้วเสร็จเมื่อเดือนมีนาคม 2538 ซึ่งผลการศึกษาได้เสนอให้ก่อสร้างอ่างเก็บน้ำขนาดกลาง จำนวน 4 แห่งตามลำดับความสำคัญดังนี้คือ อ่างเก็บน้ำคลองประแกด อ่างเก็บน้ำคลองพะวาใหญ่ อ่างเก็บน้ำคลองหางแมวและอ่างเก็บน้ำคลองวังโตนด โดยกรมชลประทานได้จัดทำรายงานผลกระทบสิ่งแวดล้อมเบื้องต้น (IEE) โครงการอ่างเก็บน้ำคลองพะวาใหญ่ จังหวัดจันทบุรี แล้วเสร็จเมื่อเดือนธันวาคม 2538
