โครงการอ่างเก็บน้ำพระอาจารย์จื่อ (ลำกระจวน) จังหวัดชัยภูมิ

04 กรกฎาคม 2564

10

0

พระครูสุวิมลภาวนาคุณ (พระอาจารย์จื่อ) เจ้าอาวาสวัดเขาตาเงาะอุดมพร ได้ดำเนินการถมดินปิดกั้น ลำกระจวนบริเวณสำนักสงฆ์ถ้ำกระทุน มาตั้งแต่เดือนเมษายน 2548 ถึงเดือนสิงหาคม 2551 ถมสูงจากท้องน้ำประมาณ 27 เมตร ยาว 350 เมตร สันทำนบดินกว้าง 20 เมตร เก็บน้ำได้ประมาณ 5 ล้านลูกบาศก์เมตร และถมทำนบดินให้สูงขึ้นเรื่อยๆ โดยมีเป้าหมายสูงประมาณ 60 เมตร เนื่องจากการก่อสร้างทำนบดินดังกล่าว ไม่ถูกต้องตามหลักวิศวกรรม และพบว่ามีการรั่วซึมและทรุดตัวของทำนบดินจังหวัดชัยภูมิจึงขอให้กรมชลประทานขอให้จัดส่งเจ้าหน้าที่ผู้เชี่ยวชาญเข้าตรวจสอบและพิจารณาหาแนวทางปรับปรุงทำนบดินให้มีความมั่นคงแข็งแรง ถูกต้องตามหลักวิชาด้านวิศวกรรมโดยให้คงสภาพทำนบดินเดิมไว้ โดยการก่อสร้างทำนบดินแห่งใหม่ ทดแทนทำนบดินเดิม
ประเภทดำเนินการ
ดำเนินการเอง แผน 9.324% ผล 3.483%
1. งานจ้างเหมา
   1.1 ทำนบดินหัวงานและอาคารประกอบ (บ. สินอุดมสุรินทร์ (1990) จำกัด) แผน 12.46% ผล 4.655%
การศึกษา
- ศึกษาวางโครงการแล้วเสร็จ ปี 2552
แบบก่อสร้าง
- แบบแล้วเสร็จ โดย สำนักออกแบบฯ เมื่อ ปี พ.ศ. 2553
กระบวนการจัดหาที่ดิน
ดำเนินการสำรวจปักหลักเขตแล้วเสร็จปี พ.ศ. 2558 แก้ไขแนวเขตและปักหลักเขตเพิ่มเติมแล้วเสร็จ พ.ศ.2561 และรังวัดจัดทำแผนที่ รว.43 ก. แล้วเสร็จเมื่อ กรกฎาคม พ.ศ. 2560 พื้นที่ทั้งหมด 455 แปลง อนุมัติบัญชีแล้ว 320 แปลง (70.32 %) เริ่มจ่ายค่าที่ดินในปี2563 จำนวน 90 แปลง เป็นเงิน 37,207,774.64 บาท และมีแผนจ่ายในปี 64 จำนวน 163 แปลง เป็นเงิน 121,911,647.50 บาท และปี 65 จำนวน 202 แปลง เป็นเงิน 60,880,577.86 บาท
การขออนุญาตใช้พื้นที่
เนื้อที่ประมาณ 4,436 ไร่  ประกอบด้วย
1. ป่าสงวนแห่งชาติฯ  ป่านายางกลักโซน E เนื้อที่ 2,426 ไร่ (ได้รับอนุญาตแล้ว 30 ส.ค.60 )
2. พื้นที่ ส.ป.ก. เนื้อที่ 2,010 ไร่ (คปจ. ประชุมเมื่อวันที่ 15 ก.พ. 62 เห็นชอบในหลักการ ให้กรมชลประทานใช้พื้นที่ ส.ป.ก. จำนวน 1,408 ไร่ อยู่ระหว่างรวบรวมคำขอสละสิทธิ์ ในพื้นที่ ส.ป.ก. ให้ครบทั้งหมด ปัจจุบันรวบรวมได้ 80%)
กระบวนการมีส่วนร่วม
- ดำเนินการจัดเวทีรับฟังความคิดเห็นและราษฎรเห็นด้วยกับการดำเนินโครงการฯ


รูปภาพที่เกี่ยวข้อง

สื่อที่เกี่ยวข้อง

ข่าวเด่นล่าสุด

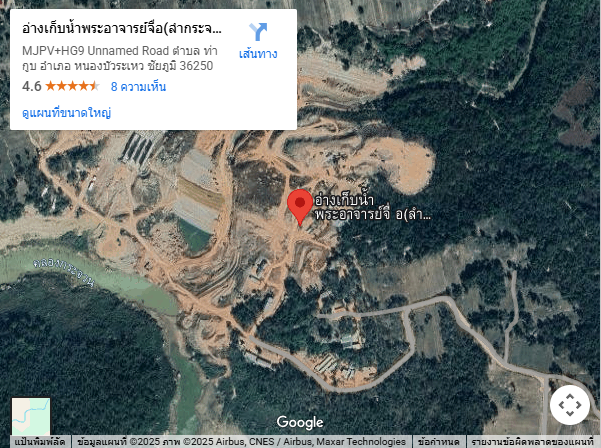

ข้อมูลโครงการ/ความก้าวหน้าโครงการ (แผนที่)

โครงการระบบระบายน้ำแม่น้ำตรัง จังหวัดตรัง

เหตุการณ์อุทกภัยเมื่อวันที่ 20 พฤศจิกายน 2531 มีน้ำท่วมขังใน 63 ตำบล 386 หมู่บ้าน ราษฎร ถูกน้ำท่วม 19,865 ครัวเรือน ความเสียหายประมาณ 170 ล้านบาท กรมชลประทานจึงได้ดำเนินการศึกษาโครงการพัฒนาลุ่มน้ำตรัง-ปะเหลียน ศึกษาแล้วเสร็จ มีนาคม 2535 และออกแบบก่อสร้างแล้วเสร็จ กรกฎาคม 2541 จากผลการศึกษาฯที่ผ่านมาพบว่าการแก้ไขปัญหาอุทกภัยตามมาตรการต่าง ๆ ยังไม่สามารถดำเนินการได้อย่างเป็นรูปแบบ ซึ่งปัญหาอุปสรรคเกิดจากการจัดหาที่ดินตามมาตรการขุดคลองลัด และขยายคลอง

ข้อมูลโครงการ/ความก้าวหน้าโครงการ (แผนที่)

โครงการปรับปรุงและเพิ่มประสิทธิภาพหัวงานฝายแม่ยม จังหวัดแพร่

โครงการฝายแม่ยมก่อสร้างเมื่อปี พ.ศ. 2490 เป็นฝายคอนกรีตเสริมเหล็กแบบ Ogee Weir ยาว 350 เมตร สูง 7.00 เมตร ดำเนินการก่อสร้างแล้วเสร็จทั้งโครงการในปี พ.ศ. 2516 ส่งน้ำช่วยเหลือพื้นที่เพาะปลูก 196,000 ไร่ ในเขตอำเภอสอง อำเภอหนองม่วงไข่ อำเภอเมือง อำเภอสูงเม่น และอำเภอเด่นชัย จังหวัดแพร่ ต่อมาในปี พ.ศ. 2529 ได้มีการก่อสร้างฝายยางเหนือฝายคอนกรีตสูง 1 เมตร แบ่งเป็น 5 ช่อง มีตอม่อกลางบนฝายคอนกรีตพร้อมอาคารควบคุม และใช้งานได้ถึงปี พ.ศ. 2554 จนกระทั่งปัจจุบันสภาพฝายยางมีความเสียหายไม่สามารถใช้การได้ จากสภาพโดยทั่วไปของฝายแม่ยมพบปัญหาที่ควรได้รับการพิจารณา ดังนี้ 1. สภาพฝายยางที่ติดตั้งบนฝายคอนกรีต มีอายุการใช้งานมานานแล้ว ยางมีการเสื่อมสภาพ มีการปะซ่อมแซมหลายแห่งและไม่ได้มีการใช้งานมาแล้วมากกว่า 8 ปี 2. สภาพแม่น้ำยมด้านเหนือฝายแม่ยม มีตะกอนดินทับถมจำนวนมากทั้งสองฝั่งของประตูระบายน้ำปากคลองสายใหญ่ฝั่งซ้ายและฝั่งขวา

ข้อมูลโครงการ/ความก้าวหน้าโครงการ (แผนที่)

โครงการอ่างเก็บน้ำคลองพะวาใหญ่ จังหวัดจันทบุรี

ลุ่มน้ำคลองวังโตนดเป็นลุ่มน้ำย่อยในลุ่มน้ำชายฝั่งทะเลตะวันออก ซึ่งปัจจุบันมีการใช้พื้นที่เพาะปลูกไม้ผลที่ทำรายได้ให้กับเกษตรกรแต่ละปีเป็นจำนวนมาก ประสบปัญหาการขาดแคลนน้ำเพื่อการเกษตรกรรม การอุปโภค – บริโภค และการอุตสาหกรรม จึงจำเป็นต้องมีแผนการพัฒนาแหล่งน้ำทั้งในระยะสั้นและระยะยาวเพื่อสนองความต้องการและแก้ไขปัญหาการขาดแคลนน้ำโดยในการวางแผนพัฒนาแหล่งน้ำคลองวังโตนด จังหวัดจันทบุรี กรมชลประทานจึงได้ดำเนินการว่าจ้างบริษัทที่ปรึกษาดำเนินการศึกษาจัดทำแผนหลักในการพัฒนาแหล่งน้ำและศึกษาความเหมาะสมโครงการพัฒนาลุ่มน้ำคลองวังโตนด จังหวัดจันทบุรีแล้วเสร็จเมื่อเดือนมีนาคม 2538 ซึ่งผลการศึกษาได้เสนอให้ก่อสร้างอ่างเก็บน้ำขนาดกลาง จำนวน 4 แห่งตามลำดับความสำคัญดังนี้คือ อ่างเก็บน้ำคลองประแกด อ่างเก็บน้ำคลองพะวาใหญ่ อ่างเก็บน้ำคลองหางแมวและอ่างเก็บน้ำคลองวังโตนด โดยกรมชลประทานได้จัดทำรายงานผลกระทบสิ่งแวดล้อมเบื้องต้น (IEE) โครงการอ่างเก็บน้ำคลองพะวาใหญ่ จังหวัดจันทบุรี แล้วเสร็จเมื่อเดือนธันวาคม 2538
